大同一医院新院址供暖系统自启用以来,其供热温度一直未达到理想状态。为彻底解决这一问题,今年供暖季到来之前,公司大同一医院项目处及早动手,组织力量攻关,认真分析查找原因,最终找到症结所在并进行了改造施工,有望使今年的供暖状况得到改善,让广大医患在温暖舒适的环境里度过寒冷的冬季。
经过对往年供暖情况的分析,项目处工程部决定从管道的循环查起。在对照设计图纸后发现,由水平干管分出的入室支管变径处与原设计出现较大误差。实际使用的管道要比设计图纸要求的细,另外施工安装的回水管连接方法也不符合要求,且经过测量管线施工倒坡(管线施工坡度不够容易出现倒流或静止)现象较多,以上三种问题均会导致管线循环不畅,制约供暖温度。

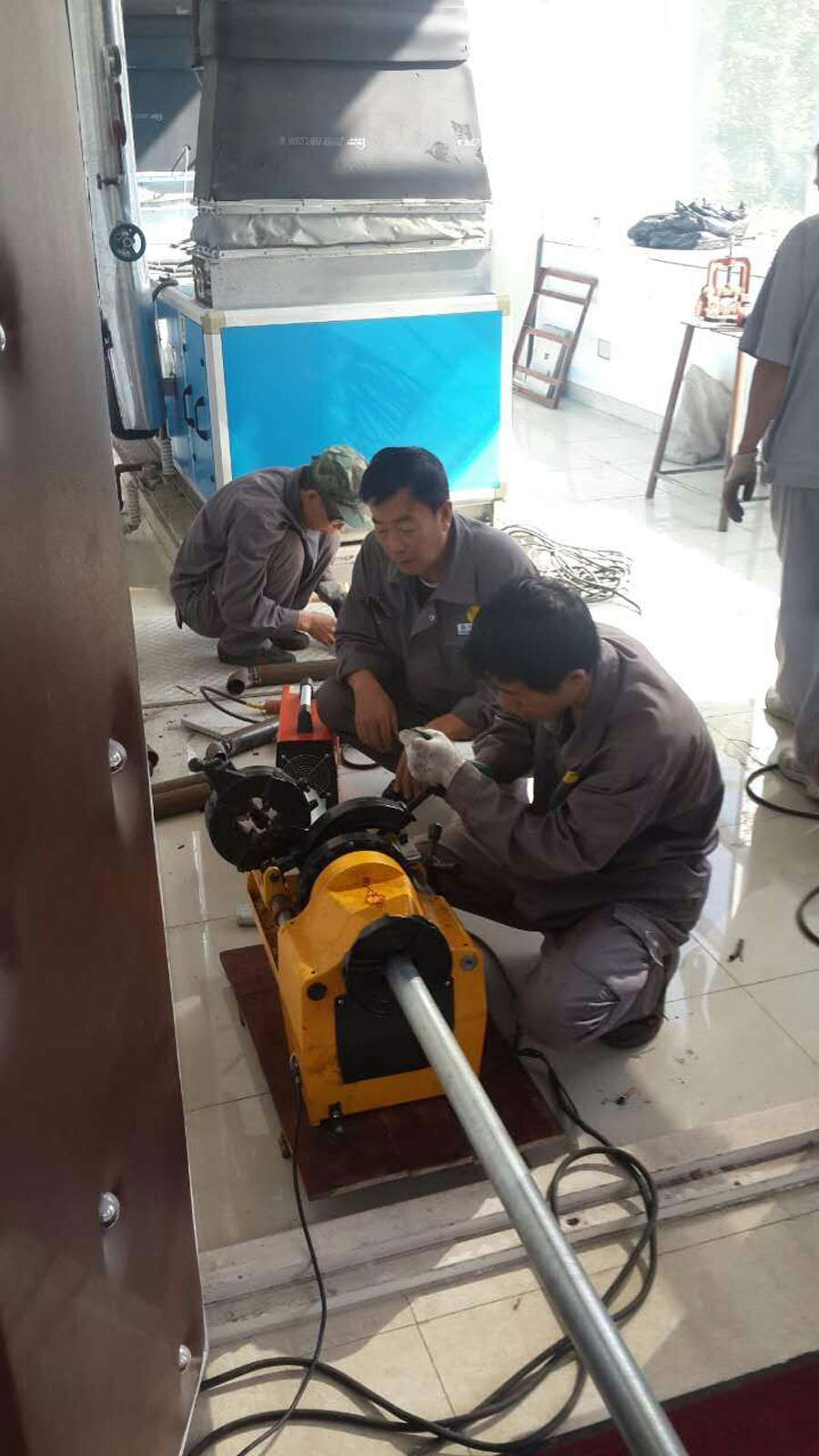

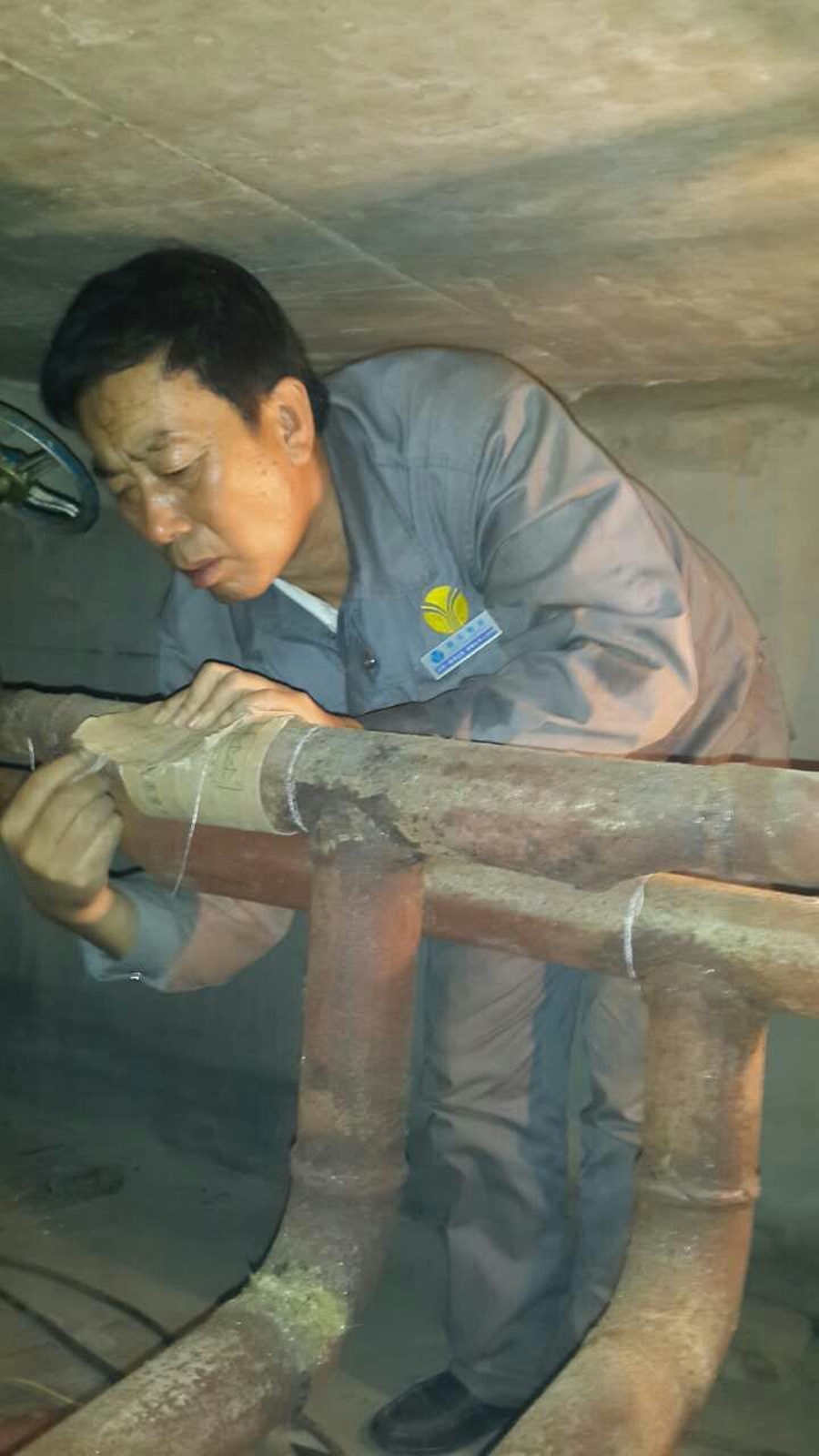

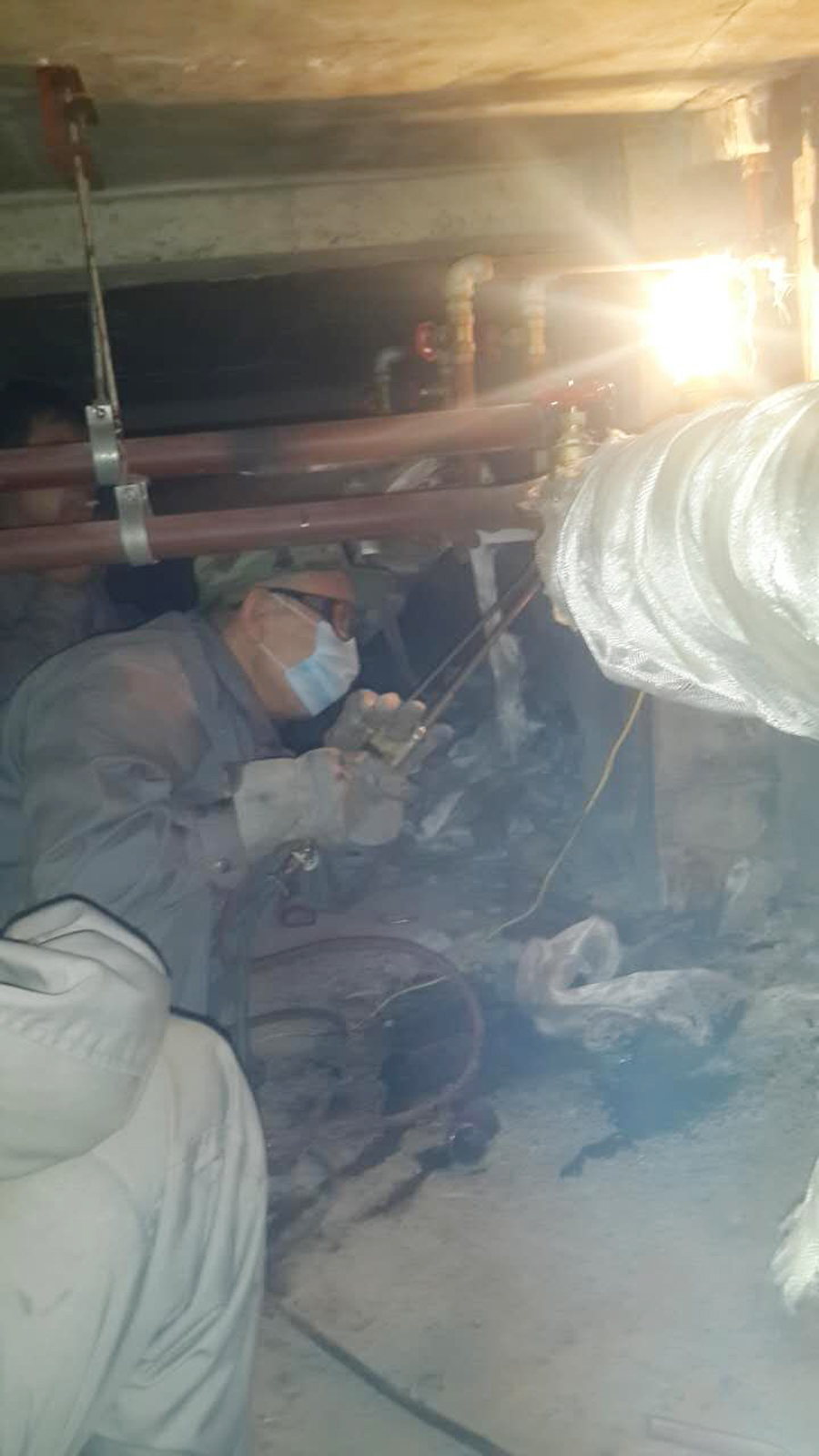

问题症结找到后,通过与院方协商,最终由项目处担当维修改造任务。在近20天的时间里,项目处工程人员克服空间狭小、闷湿等不利条件,连续奋战,共计出动100余人次,使用800多工时,共更换各种口径管材78米、弯头82个、橡塑保温130米,顺利完成了管线走向的更换焊接、倒坡工艺调整等各项重要工作任务,畅通了供暖管道“经络”,给今冬正常供暖创造了有利条件。
(通讯员 郭自强 尚根九)
|
